YB400液压陶瓷柱塞泥浆泵现场施工详细工作内容
咸阳华星泵业有限公司生产的节能柱塞泵 产品图片
一、施工前期准备工作(施工前 3-5 天)
(一)技术资料与人员准备
收集设备技术文件:获取 YB300泵的产品说明书、安装图纸、基础尺寸图、液压系统原理图、电气接线图,确认设备额定参数(流量 120m³/h、压力 0-2.5MPa、电机功率30KW)与现场工况匹配。
人员配置与培训:安排 2 名持证机械安装工、1 名液压工程师、1 名电气工程师、2 名普工,施工前组织培训,重点讲解设备结构(陶瓷柱塞、液压油缸、泵头体等关键部件)、安装禁忌(陶瓷柱塞防碰撞、密封件安装要求)及安全规范。

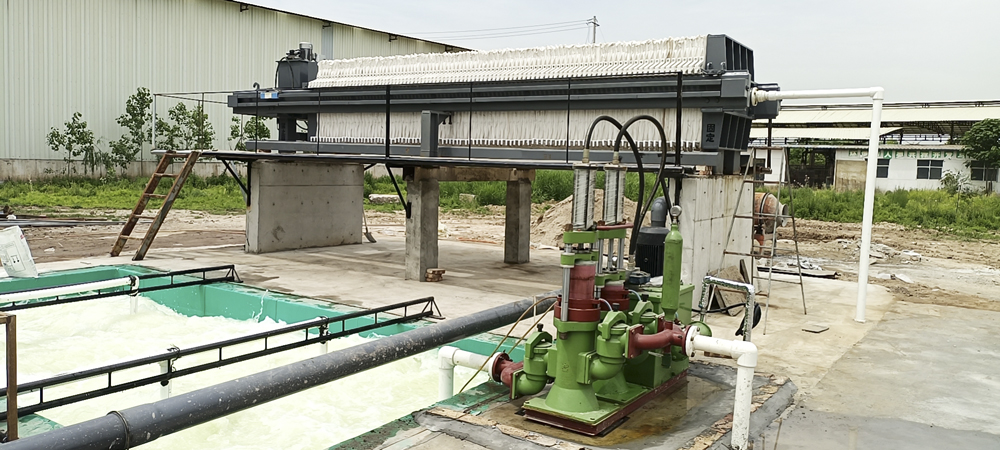

咸阳华星泵业有限公司生产的节能柱塞泵 客户施工现场 已经安装完毕 开始投入生产
编制施工方案:明确施工流程、工期节点(建议总工期 5-7 天)、安全预案(如液压油泄漏处理、设备吊装防护),并报甲方或监理审批。

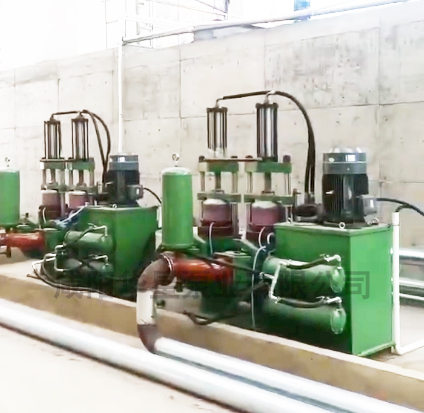

咸阳华星泵业有限公司生产的节能柱塞泵 客户施工现场 已经安装完毕 开始投入生产
(二)现场与物资准备
现场勘察:确认安装场地尺寸(需满足设备周围预留 1.5m 操作空间)、地面承重(Y400 泵整机重量约 3.8 吨,基础承重需≥5t/m²)、电源接口(380V 三相五线制,电缆规格≥16mm²)、泥浆进出管道预留位置(DN150-DN200 法兰接口,与泵进出口法兰中心高度一致)。
物资清点:对照设备装箱单核对部件,重点检查陶瓷柱塞(无裂纹、表面光滑)、液压油缸(内壁无划痕)、密封组件(型号匹配、无老化)、液压油(推荐 46# 抗磨液压油,用量约 560升)、连接螺栓(高强度螺栓 M20-M24,配防松垫圈)等是否齐全完好。
工具与辅料准备:准备吊装设备(5 吨叉车或汽车吊,吊点需对应设备吊耳)、安装工具(扭矩扳手、水平仪、百分表、管钳、密封胶枪)、辅料(耐油密封胶、石棉垫片、防锈漆、液压油滤芯)及安全防护用品(安全帽、防滑鞋、耐油手套、护目镜)。
咸阳华星泵业有限公司生产的节能柱塞泵 客户施工现场 已经安装完毕 开始投入生产
二、基础施工(施工第 1-2 天)
(一)基础放线与开挖
按设备基础尺寸图放线:以现场预留的基准线为参照,用墨斗弹出基础轮廓线,标记地脚螺栓预留孔位置(YB300 泵通常有 4-6 个地脚螺栓孔,孔径≥30mm,孔深≥300mm)。
基础开挖:使用挖掘机或人工开挖至设计深度(通常为 500-600mm),清理基坑内碎石、浮土,确保基坑底面平整,若地基承载力不足,需铺设 100-150mm 厚碎石垫层并夯实。
(二)基础浇筑与养护
钢筋绑扎与模板安装:按设计要求绑扎 Φ12-Φ16 钢筋(间距 200mm×200mm),安装钢模板(模板内侧需刷脱模剂),确保模板垂直度偏差≤3mm/m,预留孔用 PVC 管固定,位置偏差≤5mm。
混凝土浇筑:采用 C30 商品混凝土浇筑,用振捣棒分层振捣(每层厚度≤300mm),避免出现蜂窝、麻面,浇筑完成后表面抹平,做好标高标记(基础顶面标高需比设备底座低 5-10mm,预留找平空间)。
养护:浇筑后覆盖土工布洒水养护,养护时间≥7 天,养护期间禁止人员踩踏、重物堆放,养护完成后检测基础强度,回弹值需≥30MPa。
三、设备安装(施工第 3-4 天)
(一)设备就位与找平
吊装就位:用叉车或吊机将 YB300 泵平稳吊起,缓慢放置在基础上,确保设备底座与基础预留孔对齐,吊装过程中用软绳包裹陶瓷柱塞端,避免碰撞损坏。
粗找平:在设备底座与基础之间垫入薄钢板(厚度 2-5mm),用水平仪检测设备纵向、横向水平度,偏差控制在≤0.1mm/m,调整后临时固定设备。
(二)地脚螺栓安装与二次灌浆
地脚螺栓安装:将地脚螺栓穿入设备底座孔与基础预留孔,螺栓下端放入预埋铁板,螺栓外露长度为 3-5 个螺距,套上螺母后暂时拧紧(扭矩为设计值的 50%)。
二次灌浆:采用无收缩灌浆料(强度≥C40)进行灌浆,灌浆料需从设备一侧灌入,确保填满底座与基础间隙,无气泡留存,灌浆高度至设备底座下表面,灌浆后覆盖养护≥3 天。
精找平与螺栓紧固:养护完成后,用百分表再次检测设备水平度,微调薄钢板使偏差≤0.05mm/m,然后用扭矩扳手按设计扭矩(通常为 300-350N・m)分三次拧紧地脚螺栓,最后点焊螺母防松。
四、系统连接(施工第 5 天)
(一)液压系统连接
液压管路安装:按液压原理图连接液压泵、控制阀组、液压油缸之间的管路,管路采用无缝钢管(规格 Φ25-Φ40,壁厚≥3mm),切割后用砂纸打磨管口,焊接处做探伤检测(无气孔、裂纹),管路走向需避免弯曲过度,固定间距≤1.5m。
密封处理:管接头处缠绕生料带(2-3 圈)或涂抹耐油密封胶,确保密封面无杂质,连接后用扭矩扳手按规定扭矩拧紧(钢管接头扭矩 50-80N・m,软管接头扭矩 30-50N・m),避免过紧损坏螺纹。
液压油加注:清洗液压油箱,加入 46# 抗磨液压油至油位计 2/3 处,启动液压泵空载运行 5-10 分钟,排出管路内空气,然后停机检查油位,补充至标准位置。
(二)泥浆管路与电气连接
泥浆管路连接:将进浆管(DN150-DN200)与泵吸入法兰连接,出浆管与泵排出法兰连接,法兰间加装耐油石棉垫片,用螺栓均匀拧紧(扭矩 150-200N・m),确保法兰密封面平行,无渗漏;在进浆管前端安装滤网(孔径≤1mm),防止大颗粒杂质进入泵腔。
电气连接:按电气接线图连接电机电源线(380V 三相)、控制线(与控制柜连接),电源线需穿镀锌管保护,接线端子处用压线钳压紧,做好绝缘处理;安装接地装置,接地电阻≤4Ω,调试前检测绝缘电阻(电机绕组对地绝缘≥0.5MΩ)。
五、调试运行(施工第 6 天)
(一)空载调试
液压系统调试:关闭泥浆进出口阀门,启动液压泵,调节溢流阀使系统压力逐步升至 0.5MPa,检查液压管路、油缸密封处有无渗漏;然后切换换向阀,观察陶瓷柱塞往复运动是否平稳,行程是否达到设计值(通常为 420mm),调整速度至 10-15 次 / 分钟。
电气系统调试:测试电机转向(与泵体标识一致),检查急停按钮、过载保护等安全装置是否有效;联动控制柜,测试远程启停、压力显示、流量调节功能,确保各项参数显示准确。
(二)负载调试
低负荷运行:打开进浆阀门,缓慢开启出浆阀门,使泵腔内充满泥浆,调节系统压力至 1.0MPa,运行 30 分钟,检查泥浆管路有无渗漏,陶瓷柱塞密封处有无泥浆泄漏,记录流量(用流量计检测,应接近 100m³/h)、压力数据。
满负荷运行:逐步升高系统压力至 2.5MPa(额定压力),连续运行 2 小时,期间每 30 分钟记录一次压力、流量、油温(≤60℃)、电机电流(≤85A);检查泵头体、陶瓷柱塞有无异常振动(振幅≤0.1mm)、噪音(≤85dB),若出现压力波动,需检查吸入阀、排出阀是否卡滞,及时清理或更换。
六、验收与归档(施工第 7 天)
(一)施工验收
外观验收:检查设备安装牢固,管路走向规范,油漆无损坏,标识清晰;基础表面平整,二次灌浆无裂缝,地脚螺栓防护到位。
性能验收:满负荷运行 4 小时,确认流量、压力稳定(偏差≤±5%),无渗漏、异响;安全装置灵敏可靠,电气接地符合要求,出具验收报告,由甲方、监理签字确认。
(二)资料归档
整理施工资料:包括施工方案、基础检测报告、设备合格证、安装记录、调试数据、验收报告等,按档案要求装订成册。
技术交底:向甲方操作人员讲解设备日常维护要点(如每日检查液压油位、每周清理进浆滤网、每月检查密封件磨损情况)、常见故障处理方法(如压力下降检查密封、流量不足清理阀门),并提供操作手册。
泵使用效果视频
泵使用效果视频
